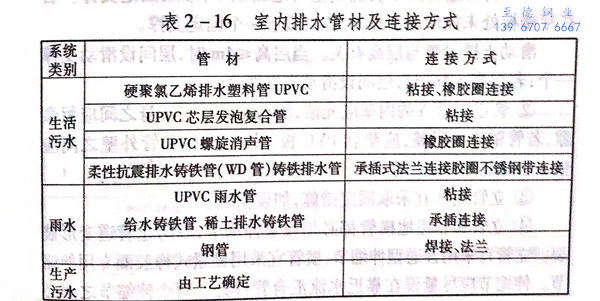

室內排水管道常用管材及連接方式,如表2-16所列。
室內排水管道施工工藝流程:
施工準備→埋地管安裝→干管安裝→立管安裝→橫支管安裝→器具支管安裝→灌水試驗→通水通球試驗。
1. 硬聚乙烯排水塑料管安裝
a. 埋地管道
①. 鋪設埋地管宜分兩段進行,第一段先做±0.00以下的室內部分至伸出外墻為止,伸出外墻的管道不得小于250mm,待土建施工結束后,再從外墻邊鋪設第二段管道接人室內檢查井。
②. 埋地管的管溝底面應平整,無突出的尖硬物。一般可做100mm~150mm砂墊層,墊層寬度不小于管徑的2.5倍,坡度與管道坡度相同。管道灌水試驗合格后,方可在管道周圍填砂,填砂至管頂以上至少100mm處。
③. 埋地管穿越基礎預留孔洞時,管頂上部凈空不得小于150mm,埋地管穿地下室外墻時應設剛(柔)性防水套管。
b. 立管
①. 塑料管道支撐分為固定支撐和滑動支撐兩種。立管的固定支撐每層設一個。立管穿樓板處應加裝止水翼環,用C20細石混凝土分層澆筑填補,第一次為樓板厚度的2/3,待強度達到1.2MPa后,再進行第二次澆筑至與地面取平,形成固定支撐。若在穿樓板處未能形成支撐時,應層設置一個固定支撐?;瑒又卧O置與層高有關。當層高≤4m時,層間設滑動支撐一個;若層高>4m時,層間設滑動支撐兩個。
②. 管道支撐件的內壁應光潔,滑動支撐件與管身之間應留微隙,若管壁略為粗糙,應墊軟PVC板。固定支撐和管外壁之間應墊一層橡膠軟墊,并用U形卡、螺栓擰緊固定。
③. 立管底部宜采取固定措施,如設支墩。

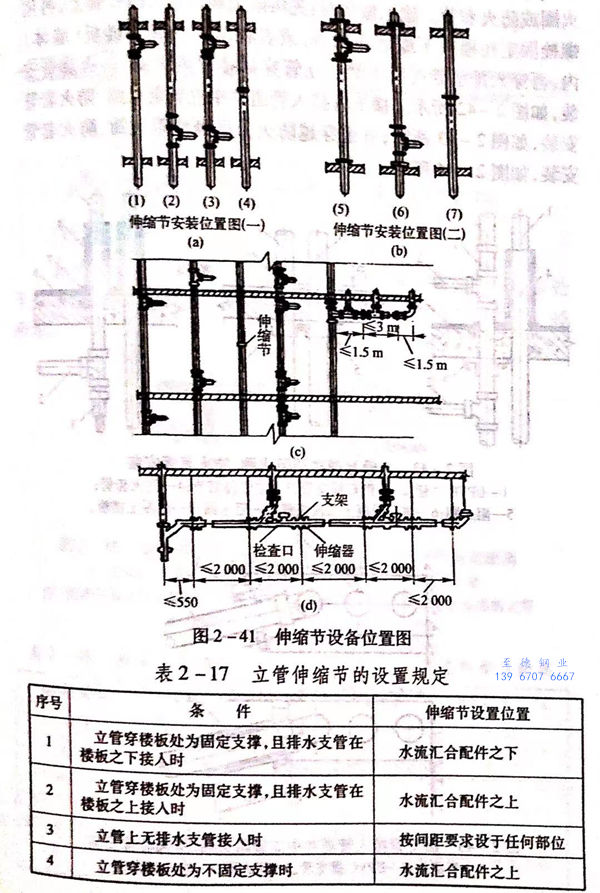

④. 立管和非埋地橫管都必須設置伸縮節,以防止管道變形破裂。立管宜采用普通型伸縮節,橫管宜采用鎖緊式橡膠圈專用伸縮節。伸縮節應盡量設在靠近水流匯合管件處。兩個伸縮節之間必須設置一個固定支撐。伸縮節設置規定見圖2-41和表2-17。

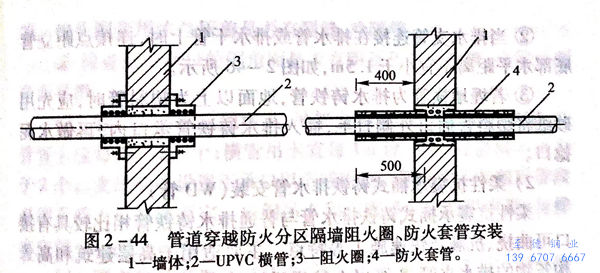

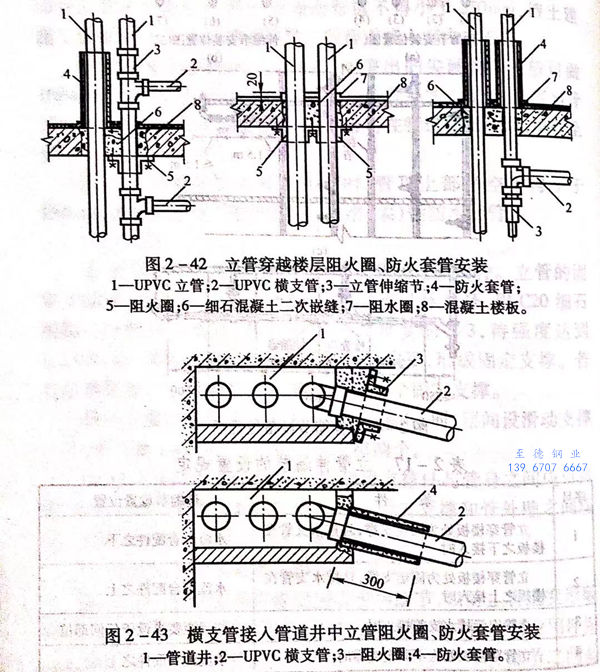

⑤. 當立管明設且D.>110mm時,在樓板貫穿部位應設置阻火圈或防火套管。施工做法時:先將阻火國套在UPVC管上,再用螺栓固定在樓板下或墻面兩側,或者將阻火圈理入樓板(墻體)內,再穿入排水管進行安裝。立管穿越樓層阻火圈、防火套管安裝,如圖2-42所示。橫支管接人管道井中立管阻火圈、防大套管安裝,如圖2-43所示;管道穿越防火分區隔墻阻火圈、防火套管安裝,如圖2-44所示。
c. 橫、支管

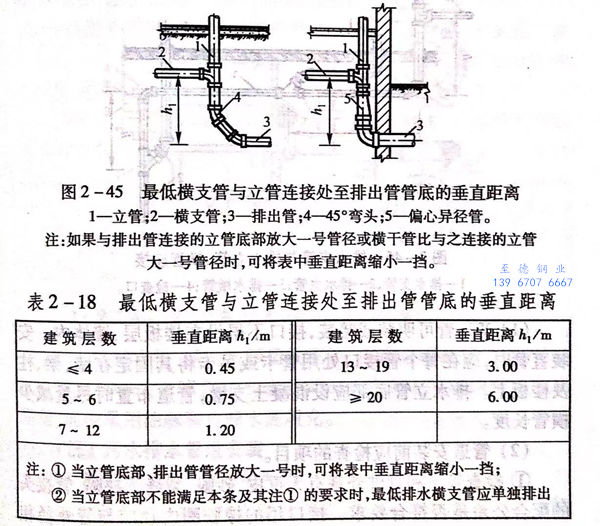

①. 排水立管僅置伸頂通氣管時,最低層橫支管與立管連接處至排出管管底的垂直距離不得小于表2-18規定,如圖2-45所示。

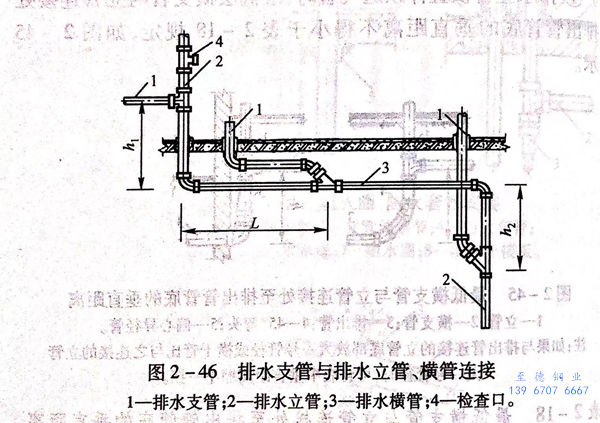

②. 當排水支管連接在排水管或排水干管上時,連接點距立管底部水平距離不宜小于1.5m,如圖2-46所示。
③. 若埋地橫管為排水鑄鐵管,地面以上為塑料管時,應先用砂紙將塑料管插口外側打毛,插入排水鑄鐵管承口內,再做水泥捻口。
2. 柔性抗震承插式鑄鐵排水管安裝(WD管)
柔性抗震承插式鑄鐵排水管與普通排水鑄鐵管相比較具有接口可曲撓、抗震及快速施工等特點。主要適用于高層建筑和高聳構筑物的排水立管,8級以上抗震設防的排水管道和要求快速施工的施工場所。
a. WD管可明裝或暗裝,接口不得設在樓板層、墻體內。安裝直管時,應在每個管接口處用管卡或吊卡將其固定在墻、梁、柱及樓板上。排水立管底部應設混凝土支墩,管道布置時盡量減少橫管長度。
b. 管道安裝前應檢查的項目
①. 檢查管子和管件外觀有無重皮、砂眼、裂縫等缺陷,管接頭的配合公差是否符合要求。接口用的橡膠圈內徑應與管外徑相等。接頭配套用法蘭壓蓋是否有裂縫、冷隔等。
②. 檢查管子承口的倒角面是否有明顯凸凹和溝槽,應保證倒角面平滑。
3. 管子安裝前應預埋支、吊架卡具,管道支架間距規定
立管管卡應每2m設一個;橫管吊卡宜每1m設一個,每樓層不得少于2個。支吊架應設置于承口以下或附近。豎向彎頭與前后管段必須采用支架整體固定。扁鋼吊卡和圓鋼吊卡應間隔設置,與排水立管中心間距0.4m~0.5m為宜。
4. 管卡和吊卡為金屬材質,并由管材、管件生產廠家配套供應

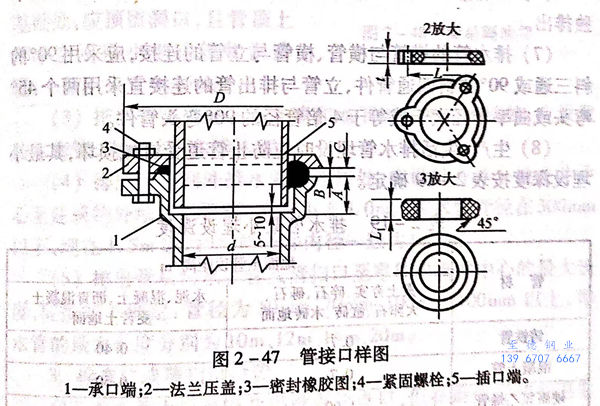

為了方便安裝,法蘭壓蓋宜優先采用三耳式,管口大樣圖如圖2-47所示。
5. 管道在樓、屋面板預留孔洞處,應設置鋼套管,其直徑應比立管大50mm,套管宜高出地面20mm,套和上下口內側應倒成圓角,間隙采用油麻和石棉水泥填充。
