①. 電伴熱系統安裝前,被伴熱管道必須全部施工完畢,并經水壓試驗、氣密試驗檢查合格。
②. 安裝時,應先按照電伴熱系統圖逐一核對管道編號、管道規格、工藝條件、電伴熱參數、規格型號、電氣設備和控制設備規格型號等確認無誤后才能安裝。
③. 電伴熱帶或電纜線有良好的柔性,不得硬折,需要彎曲時,其曲率半徑不得小于電熱電纜外徑或自限性電熱帶厚度的6倍。
④. 電伴熱帶或電纜應與被伴熱管道或設備貼緊,并用扎帶固定;對于非金屬管道,應在管外壁與伴熱帶之間夾一金屬片(鋁箔),以提高傳熱效果。

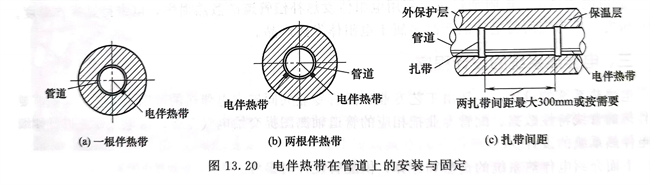

⑤. 電伴熱帶和電熱電纜的安裝如圖13.20所示。一般在管道的側下方,當遇到法蘭時,由于法蘭處易發生泄漏,應避開其正下方;當設置多根電熱帶時,按互成90°分布或等距離布置,每隔300~600mm應有扎帶,扎帶材料應根據管道溫度選用。
⑥. 電伴熱系統安裝完畢后,必須逐個回路進行電氣測試,合格后再進行通電試驗,檢查發現情況,處理正常后方可保溫。
⑦. 電熱電纜是制造廠根據用戶的有關條件專門制作的,因此不能互相代用;安裝時不得重疊、交叉和搭接,不得剪斷。
⑧. 電熱電纜的接頭處附近80mm左右不得彎曲,在接頭兩側應有扎帶。
典型部位的電伴熱設計

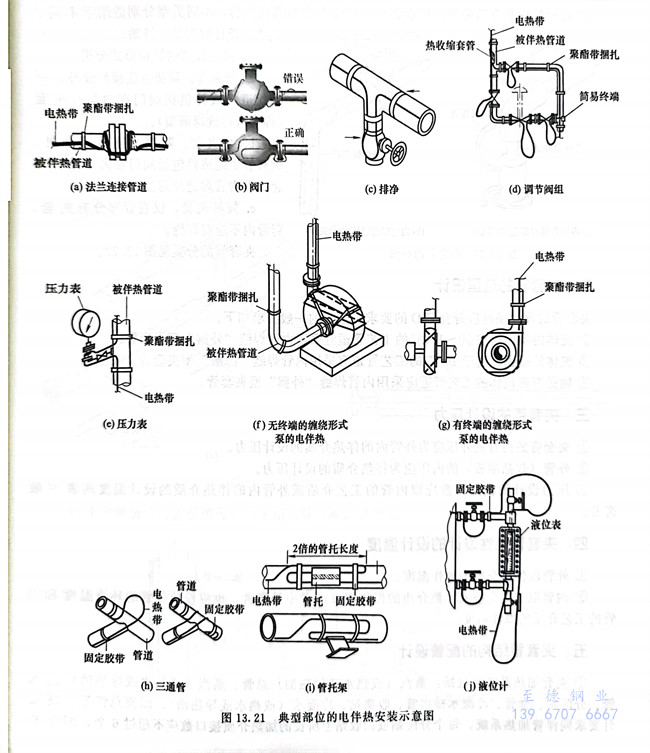

典型部位的電伴熱安裝示意圖見圖13.21。
